Les actualités du projet

Toutes les actualités des travaux du centre-ville !

On en parlait depuis longtemps : notre centre-ville va enfin connaître un nouvel essor avec ce projet de réaménagement ! De vrais trottoirs pour les piétons et les poussettes, des voies cyclables sécurisées, du stationnement maintenu à proximité des commerces, des espaces de déambulation, une végétalisation accrue, un mobilier urbain actualisé, etc. : à l’issue des travaux, les Péageois bénéficieront d’un centre-ville transformé, accessible à tous (piéton, cycliste, automobiliste) et que chacun prendra plaisir à fréquenter.

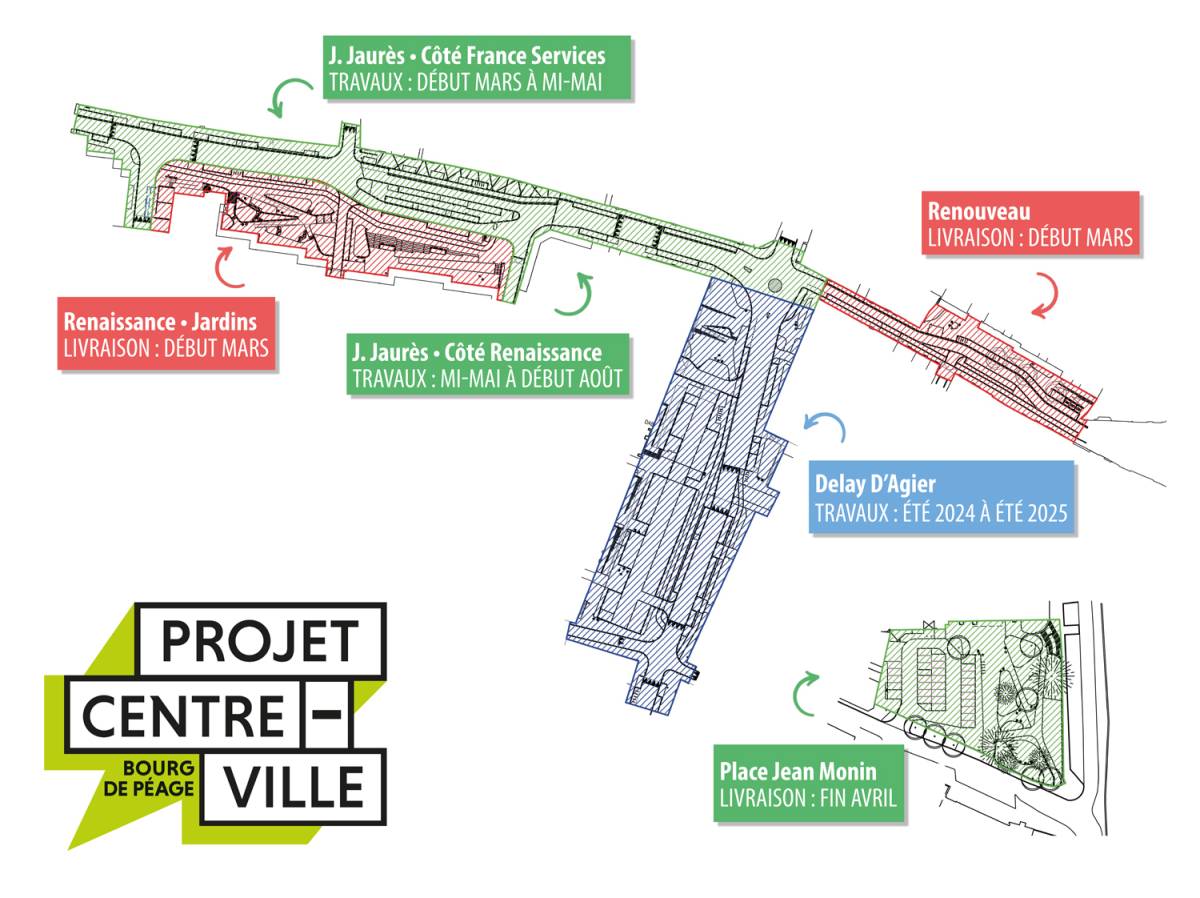

plan phases travaux de centre-ville

Point d’étape avril 2024

Publié le 8 avril 2024

Calendrier et budget respectés

Mars 2024

  • Secteur Renouveau livré : Plantations & aménagements paysagers, circulation des piétons & accessibilité, stationnement, éclairage public / Circulation et stationnement rétablis (le revêtement de la piste cyclable et le marquage au sol seront réalisés en avril).
  • Secteur Renaissance (jardins) livré : Plantations et aménagements paysagers, rampe d’accessibilité, escaliers, circulations des piétons, éclairage public (revêtement de la piste cyclable réalisé en avril).

Avril 2024

  • Livraison Place Jean Monin : Nouveaux aménagements paysagers, nouveau parking, nouvel éclairage public, grilles / La place sera alors rendue à la circulation et au stationnement, toujours gratuit (mais réglementé dans le temps).

Mars à mi-mai

  • Travaux en cours secteur Jean Jaurès (côté France Services) : Réalisation du quai commerçant, mise en accessibilité des accès et des voies de circulation des piétons, piste cyclable, stationnement.

Mi-mai à mi-août 2024

  • Travaux secteur Jean Jaurès (côté Renaissance) : Réalisation de la voirie. Jusqu’à mi-août, la circulation reste maintenue dans la Grand’rue Jean Jaurès mais en sens unique (direction Romans).

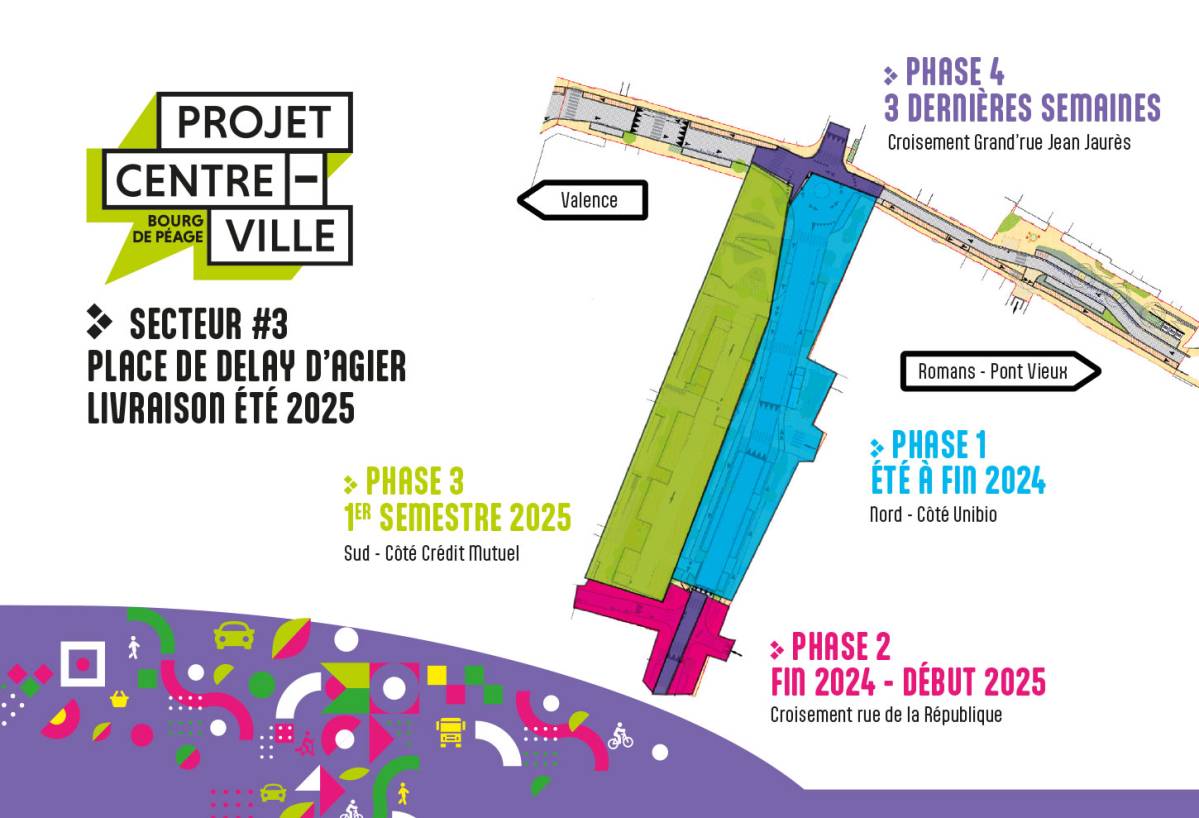

Début septembre 2024, tous les secteurs en travaux (à l’exception de la place Delay d’Agier) seront terminés et livrés.

La nature nous dit "merci" !

La plantation d’espaces verts constitue une facette importante du projet de réaménagement du centre ville: 91 arbres, 1 009 arbustes et 10 196 vivaces vont en effet, à terme, prendre place dans les différents espaces réaménagés (en plus des sujets qui ont pu être conservés). L’embellissement du cadre de vie (avec un environnement plus naturel et paysager en centre-ville) et la création d’ilots de fraicheur pour abaisser les températures estivales en centre urbain sont deux des objectifs incontournables du projet, avec ces plantations adaptées aux évolutions climatiques, plus résistantes et moins consommatrices d’eau. Parmi les différentes essences retenues, des chênes, des féviers d’Amérique, des prunus, des ostryers, des cercis ou encore des frênes. Les protections en bois seront bien évidemment retirées quand les massifs et les arbres se seront développés. On attend avec impatience désormais le printemps pour voir les premières fleurs et feuilles nous enchanter de leurs couleurs…

ZOOM SUR Les techniques et matériaux

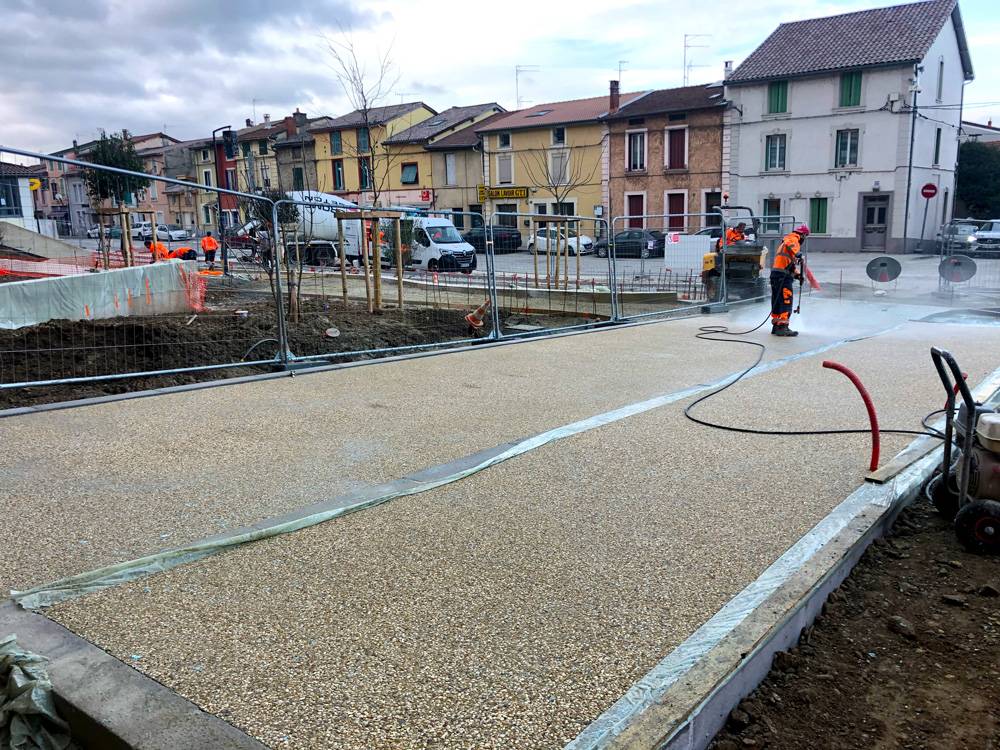

Pour les espaces de circulation, le projet a privilégié le béton désactivé, revêtement décoratif enrichi en gravillons. Celui-ci a nombre de vertus : il est résistant aux intempéries et durable dans le temps, facile d’entretien, carrossable et antidérapant. Et concernant la technique qui permet de rendre apparents les graviers, on procède à l'application puis au lavage (eau sous pression) d’un désactivant. Or ce dernier ne contient que des produits bio dont le liant est… de l’eau !

Quant au sablage, il s’agit de cette technique qui consiste à éroder la surface supérieure du revêtement grâce à la projection de matériaux abrasifs afin d’obtenir différents effets et textures. Une technique qui génère de la poussière qui a pu être source de questionnements pour certains. Qu’on se rassure : le composant utilisé par l’entreprise est un abrasif non siliceux, qui permet une utilisation sans protection particulière, ni système de récupération. Demeure tout de même l’inconvénient de la poussière qui se dépose un peu partout et qu’il faut nettoyer. La Ville a demandé aux entreprises de proposer des solutions pour réduire cette gêne pour les futures zones où cette technique sera utilisée.

Point d’étape décembre 2023

Publié le 15 décembre 2023

Fin de la rénovation des réseaux d’assainissement

De juin à décembre 2023, en amont des travaux d’aménagement à proprement parler, Valence Romans Agglo a rénové les réseaux d’assainissement de la Grand’rue Jean Jaurès. Ces travaux permettent de préserver l’Isère et de réduire les eaux de pluie à la station d’épuration.

Pour rappel, le secteur était auparavant équipé d’un réseau unitaire : les canalisations collectaient et récupéraient en même temps les eaux usées (celles évacuées des habitations) et les eaux de pluie (issues des toitures et de l’espace public). En cas de fortes pluies, ce réseau était saturé et ne permettait plus d’acheminer les eaux à la station d’épuration de Romans-sur-Isère et des eaux usées étaient rejetées dans l’Isère.

Création d’un réseau séparatif
  • Le réseau déjà existant est désormais dédié aux eaux usées qui sont acheminées vers la station d’épuration pour être traitées.
  • Un réseau a été créé pour les eaux pluviales qui sont acheminées vers l’Isère : 400 mètres de collecteur et 100 branchements ont été installés (20 branchements restent à créer d’ici la fin de l’année).
Infiltration des eaux pluviales
  • Création de noues (fossés végétalisés, larges mais peu profonds) qui permettent l’infiltration des eaux pluviales dans le sol et le développement de la végétation et de la biodiversité.
  • Installation de puits d’infiltration : ouvrages souterrains qui récupèrent l’eau et l’infiltrent dans les couches profondes du sol
  • Aménagement de tranchées d’infiltration qui récupèrent le ruissellement de l’eau de pluie et évitent les inondations. L’eau remplit ces tranchées avant de s’infiltrer dans le sol.
Les entreprises
  • Réalisation des travaux : Sogea
  • Maîtrise d’œuvre : IRH ingénierie conseil
  • Coordination sécurité et protection de la santé : Qualit Consult

Budget des travaux Agglo : 932 000 € TTC dont 30 % financés par l’Agence de l’eau

Travaux projet centre-ville

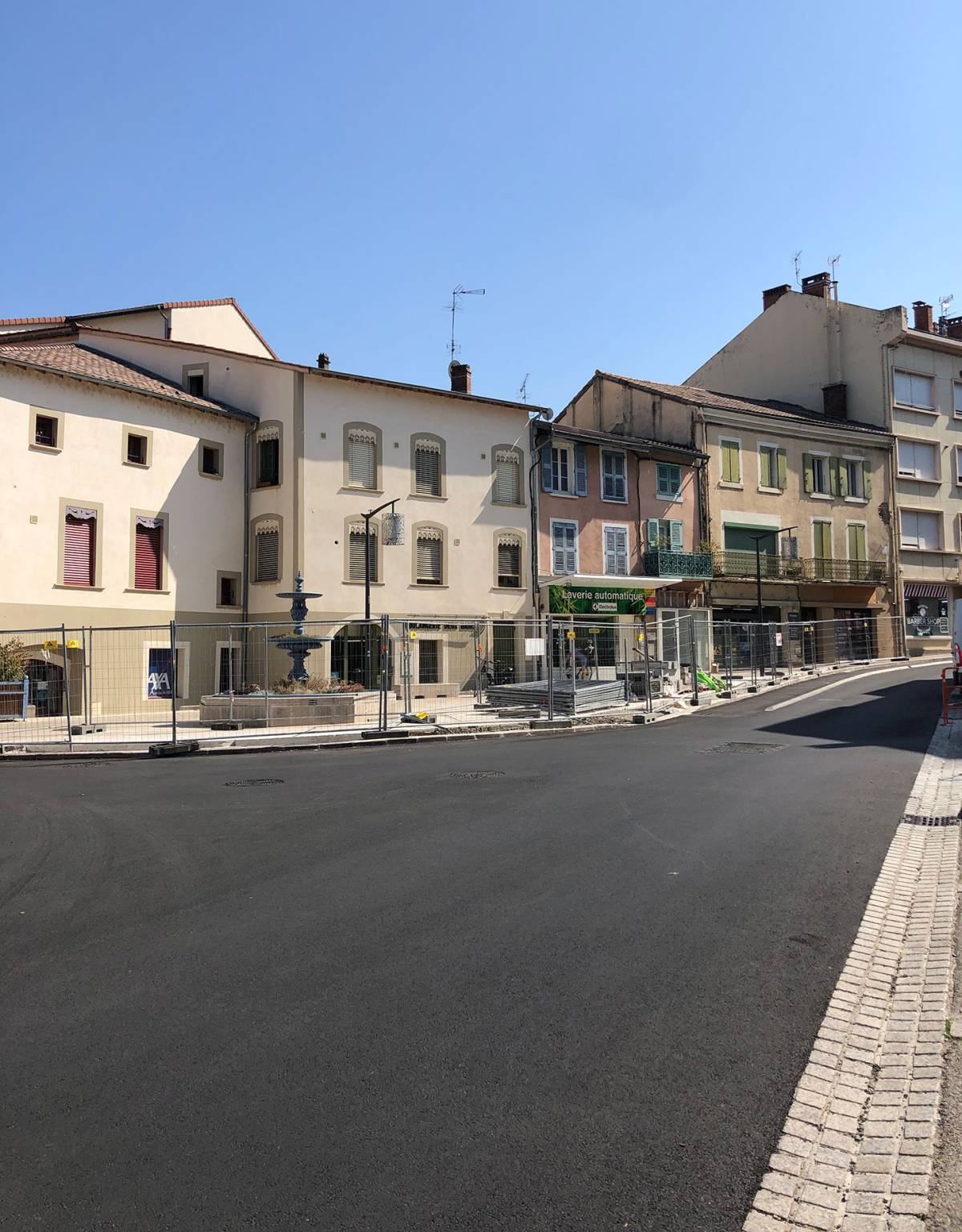

Secteur Renouveau (livraison début mars)

S’agissant de la partie la plus étroite de la Grand’rue Jean Jaurès, la circulation n’a pas pu être maintenue pendant les travaux. L’objectif est donc d’avancer à bon rythme pour limiter au maximum la fermeture de la rue. Après les démolitions, les terrassements et la réalisation des réseaux, la pose des bordures de trottoirs (en pierres reconstituées) est en cours et permet d’ores et déjà d’apprécier le linéaire de la rue.

Restent à réaliser murets, marches et rampe d’accessibilité, la pose du nouvel éclairage public, la réalisation des différents revêtements (béton sablé pour les piétons, revêtement perméable pour la bande cyclable), les plantations.

Secteur Renaissance – jardins (livraison début mars)

Réaménagement des jardins devant le Renaissance offrant de véritables cheminements accessibles à tous, des ilots de fraîcheur avec des plantations plus nombreuses, résistantes et adaptées à un centre-ville, une piste cyclable matérialisée, un mobilier urbain modernisé : voici autant d’objectifs qui guident les travaux de cette partie du secteur Renaissance.

Démolition, transplantation de végétaux récupérables, terrassements, réseau pluvial (puits et tranchée drainante), système d’arrosage (goutte à goutte), réseaux secs et éclairage public, réalisation des murets permettant de récupérer les différences de niveaux ont d’ores et déjà été réalisés depuis septembre.

A venir dans les prochaines semaines: finition des murets, réalisation des marches d’escaliers et rampe PMR, pose des bordures délimitant les espaces (piétons et cycles), pose du nouvel éclairage des espaces piétons, réalisation des différents revêtements (idem Renouveau), plantations.

Secteur Jean Monin – Mairie (livraison prévue fin avril)

Les travaux de cette phase 2 ont démarré comme convenu en novembre. Objectifs : bénéficier d’une place entièrement rénovée et qualitative, renforcer la cadre paysager en agrandissant le parc existant & maintenir une offre de stationnement gratuit pour les usagers du quartier et les riverains.

Un arrosage écologique préservant notre ressource en eau

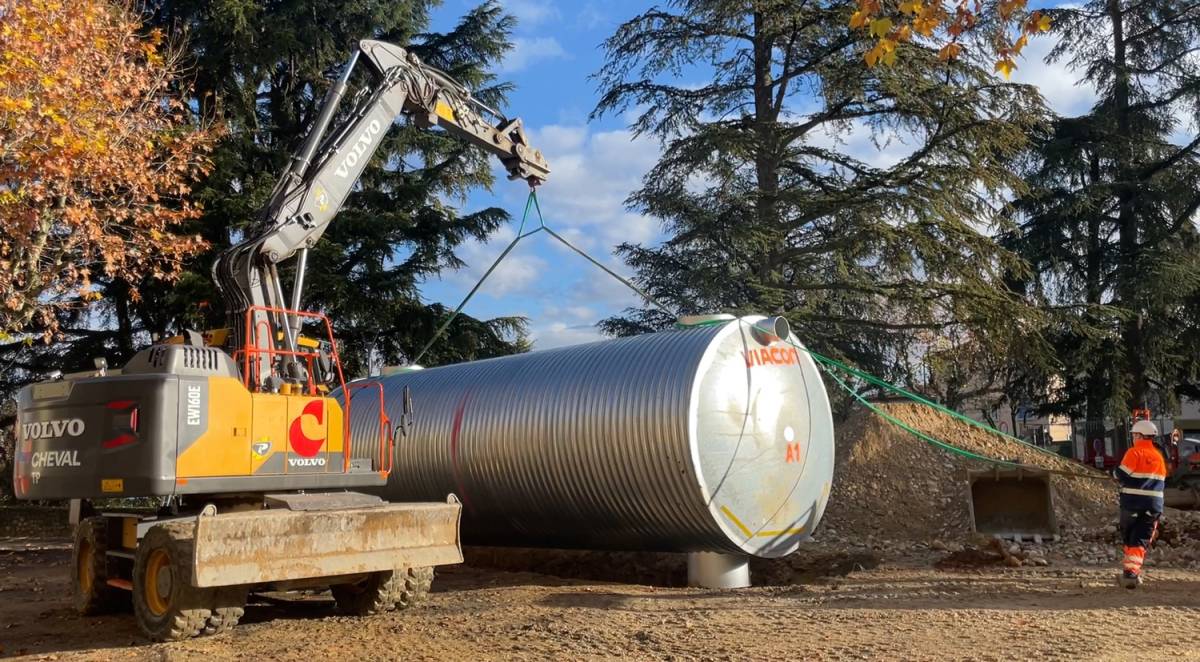

Les riverains et tous ceux qui sont passés à proximité de la place Jean Monin mi-novembre ont eu la surprise de découvrir un élément de taille : une immense cuve d’acier de 2,2 tonnes ! Depuis enterrée sous la place, elle a pour vocation de récolter les eaux de pluie des toitures environnantes. Avec un volume de stockage de 60 000 litres, l’eau ainsi recueillie servira à l’arrosage du parc et des espaces verts du centre-ville, pour permettre le meilleur développement des plantations et ce, sans puiser dans nos ressources en eau potable en cas de restriction d’usage de l’eau ! Si trop-plein lors des épisodes de pluie, l’eau retournera au milieu naturel.

Phase #2 Place Jean Monin (novembre 2023 - avril 2024)

Publié le 17 novembre 2023

Place Jean Monin (Mairie)

  • Lancement des travaux : 22 novembre 2023
  • Stationnement interdit à partir de mi-novembre / Accès Mairie par les escaliers rue du Dr. Eynard (accès handicapé maintenu par la place Jean Monin)

Pendant le chantier, restez informés

En plus des supports de communication habituels de la Ville (Bourg de Péage Magazine, site web, réseaux sociaux), vous pouvez suivre toute l’actualité du chantier grâce à l’application “Hello travaux” développée par la société Colas. Il vous suffit de la télécharger gratuitement sur votre smartphone (IOS et Android), de sélectionner le chantier de Bourg de Péage et de vous abonner (en cliquant sur la cloche) pour rester informés de l’avancée du chantier. Vous pouvez également poser des questions ou signaler un problème lié au chantier via l’application.

Demandez votre disque

Pour vous garer facilement en “zone bleue” ou “arrêt minute”, la Ville vous offre un disque de stationnement. Pour le récupérer, il vous suffit de le demander à l’accueil de la Mairie, au CCAS (88, Grand’rue Jean Jaurès) ou directement auprès de vos commerces de proximité. D’ores et déjà, le stationnement sur le bas de la place de Delay d’Agier est en “zone bleue 2h” (places situées du côté du Crédit mutuel) ou en “arrêt 30 minutes” (côté laboratoire d’analyses médicales), avec utilisation impérative d’un disque du lundi au samedi, de 8h à 12h et de 14h à 19h. En dehors de ces plages, le stationnement est libre. Quant aux autres places, elles restent sans limitation de durée.

Votre médiateur de chantier

Thierry COUBLE est notre “médiateur de chantier”. Conducteur de travaux pour l’entreprise Colas, il sera régulièrement présent sur le chantier du centre-ville. Une question ? Une difficulté ? N’hésitez pas à le solliciter quand vous le croiserez. Thierry a notamment pour mission d'assurer le lien avec les riverains et commerçants.

  • 07 60 08 78 61 numéro d’urgence uniquement
  • Du lundi au vendredi, 7h-19h

Marché du jeudi

À compter du 7 septembre, votre marché du jeudi matin est transféré place Andrevon et ce pour toute la durée du chantier. A part le lieu, rien ne change !

Gallo s'est envolé...

Avouez qu’un coq de 400 kg qui vole, c’est assez peu banal ! Gallo, l’oeuvre en métal de l’artiste Serge Roca, a été déplacé (ou va l’être sous peu) pour faciliter la vie du chantier. Il viendra plus tard se percher définitivement sur le rond-point de la place Andrevon.

Mon commerçant reste ouvert pendant les travaux

Même si la circulation automobile peut être partiellement ou totalement interdite (selon les secteurs concernés), la circulation piétonne reste bien entendu maintenue, que ce soit pour les riverains comme pour les clients de l’ensemble des commerces du centre-ville ! Durant la 1ère phase, vous pouvez stationner à deux pas de vos commerces : place de Delay d’Agier, parkings Pieniek, Cocteau ou Blanchard par exemple. Une “zone bleue” spécifique travaux sera d’ailleurs aménagée sur la place Delay d’Agier dès la phase 1. Ne changez pas vos habitudes et continuez à faire vivre vos commerçants de proximité pendant les travaux !
